På Hammelvej er vi i uge 32 – 2022 gået i gang med det første gravearbejde til vores to næste projekter, der skal gøre os helt fri af gassen og næsten 100% CO2-neutral samtidig med at det skal være med til at give os billigere varme.
Vi etablerer en 1,5 MW træpille-kedel og en 2 MW varmepumpe.
Vi skal derfor have udvidet vores teknikbygning hvor begge de ny varmekilder skal stå.
Hele bygningen bliver opført på en gang selvom varmepumpen først kan stå færdig i 2023, hvorimod træpille-kedlen skal tages i brug ved fyringssæsonens start her i 2022.
Byggeriet skrider planmæssigt frem.
Tirsdag den 14 november startede indkøring af pille-kedlen.

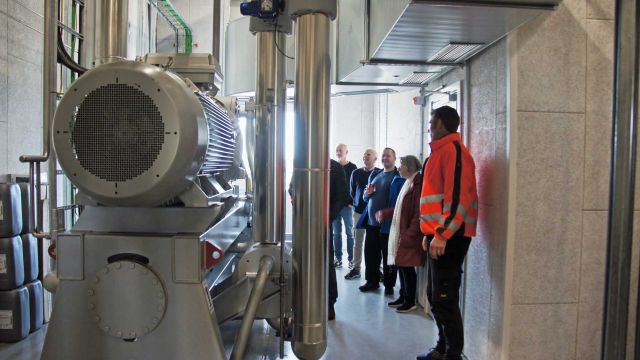

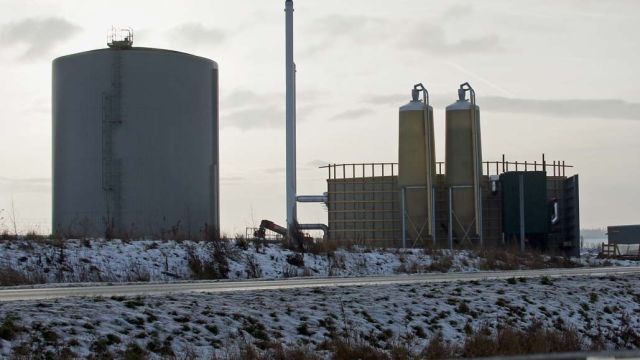

Her i starten af 2023 må vi konstaterer at den har kørt upåklageligt siden midt december.
Vi lægger billeder op så du kan følge med i byggeriet.

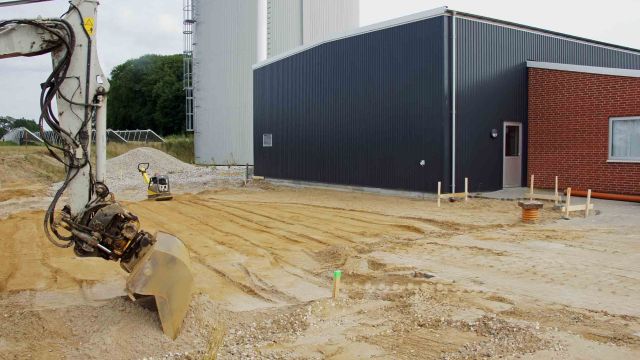

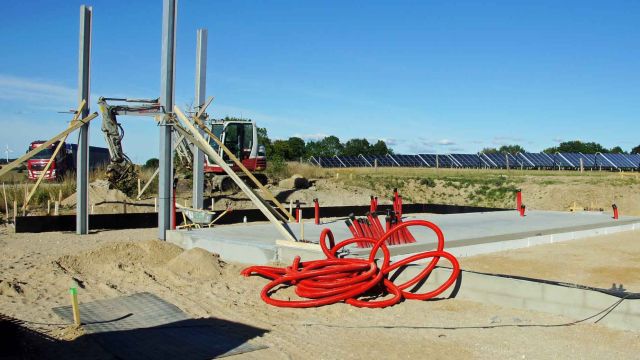

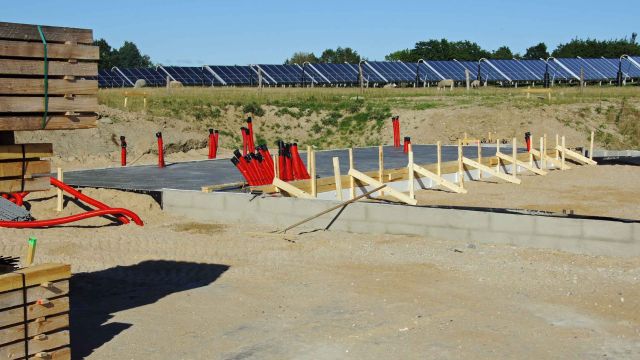

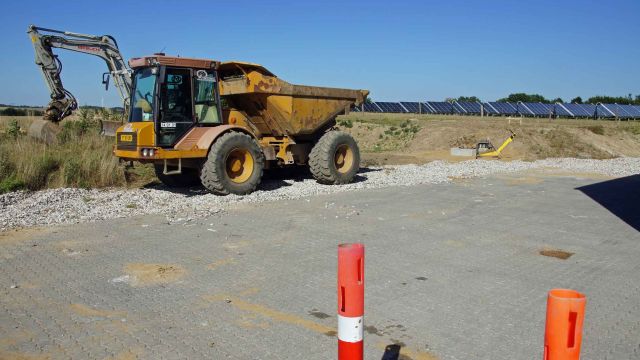

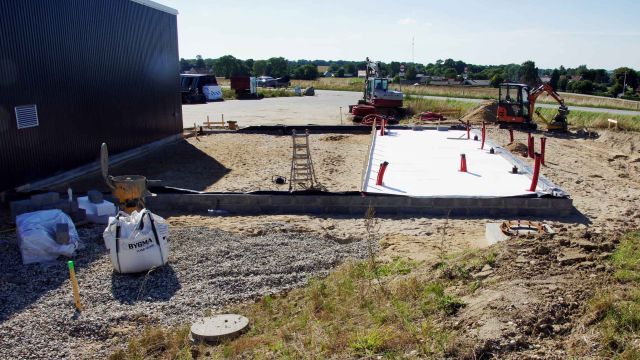

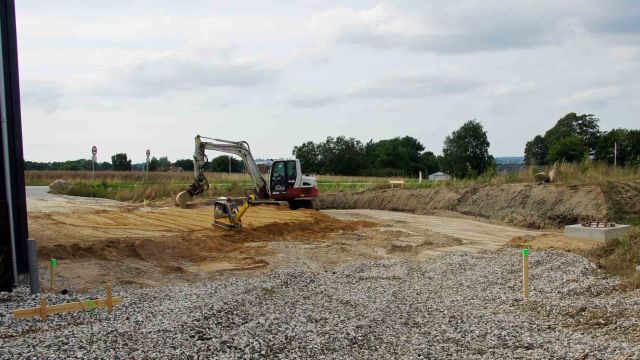

Start på gravearbejde, fundament til skorsten færdig.11-08-2022
17-08-2022
17-08-2022
Så langt efter knap 2 uger 19-08-2022
25-08-2022
25-08-2022

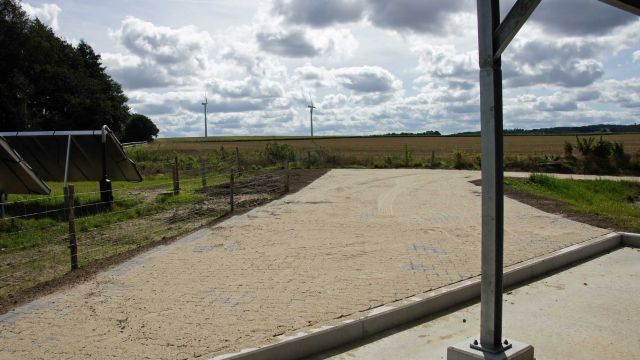

Gulvet til træpille-kedlen støbt 29-08-2022.
30-08-2022
Så er pillekedelen kommet 01-09-2022

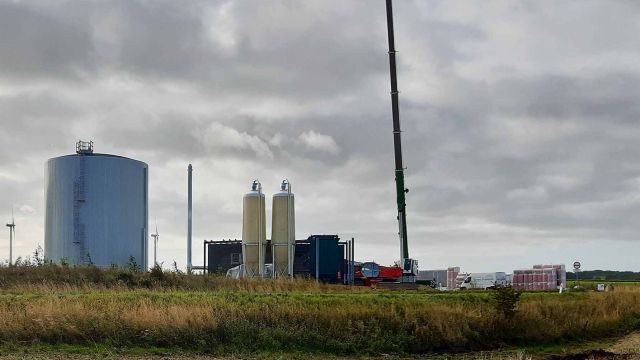

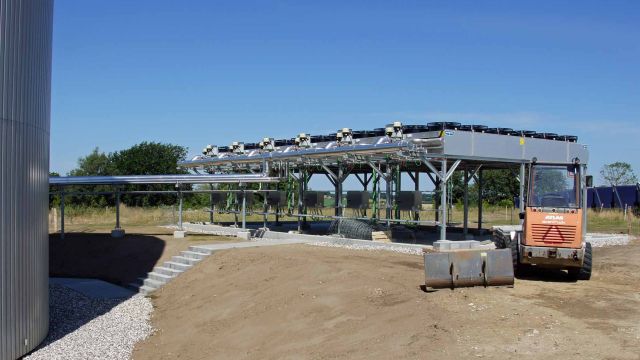

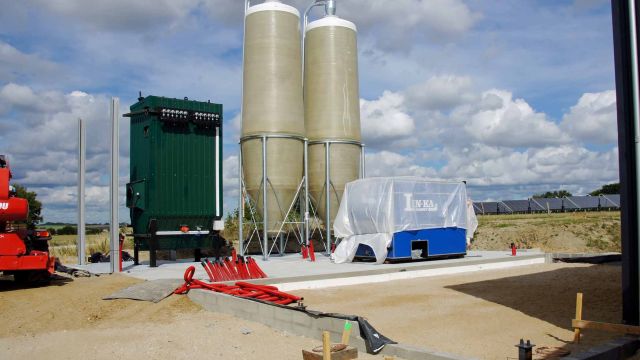

Pillekedel og siloer er på plads 06-09-2022

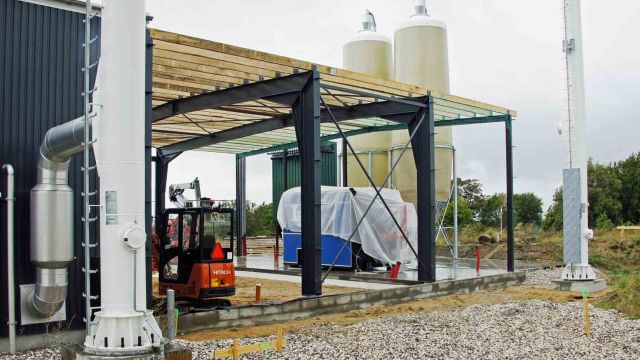

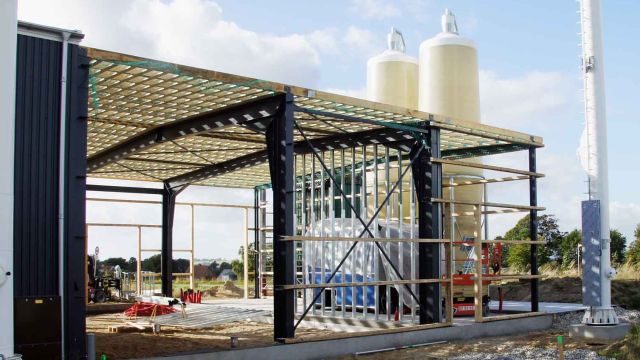

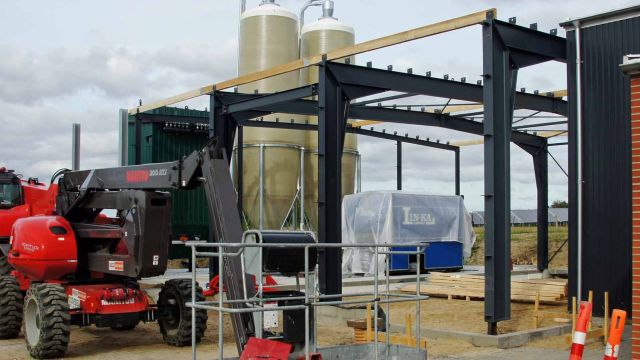

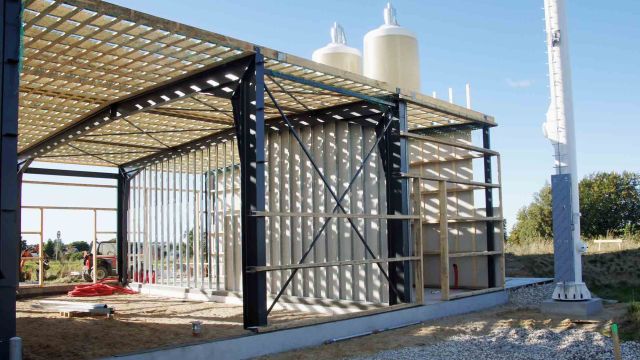

Så er spærene rejst 08-09-2022.

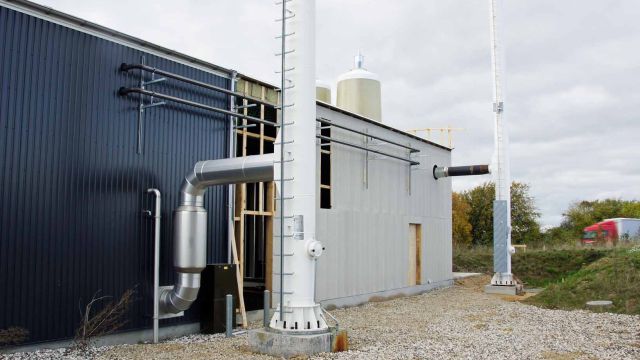

Kæmpe kran skal løfte den ny skorsten på plads13-09-2022.
Taglægter lagt og skorstenen rejst. 13-09-2022.
15-09-2022
15-09-2022

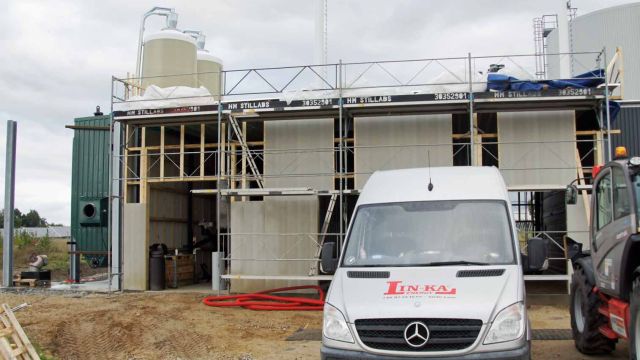

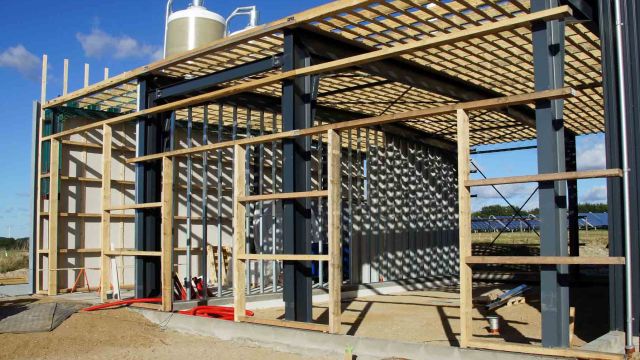

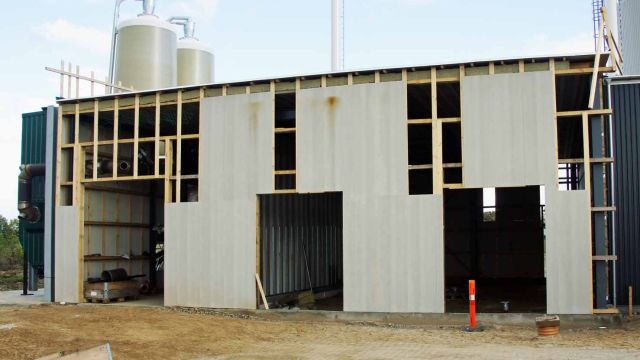

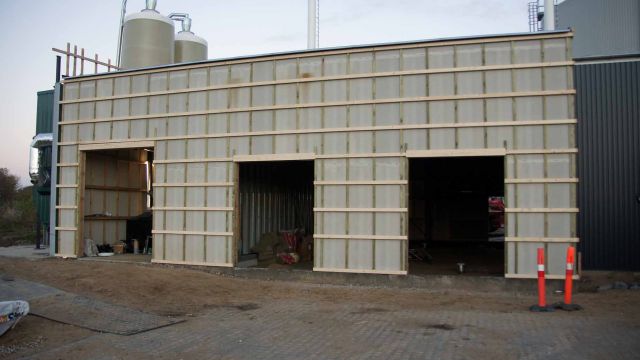

Indervæggene bliver beklædt 19-09-2022

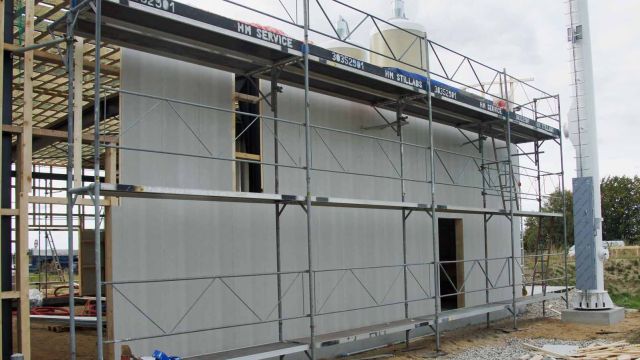

Væggene bliver beklædt 19-09-2022
20-09-2022
22-09-2022
22-09-2022
29-09-2022

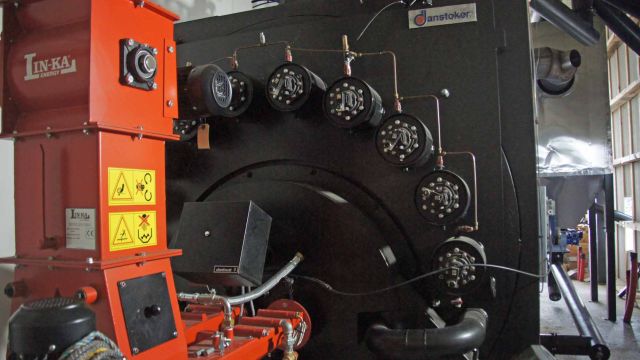

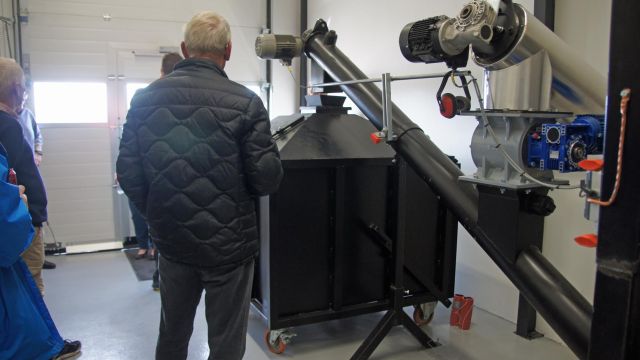

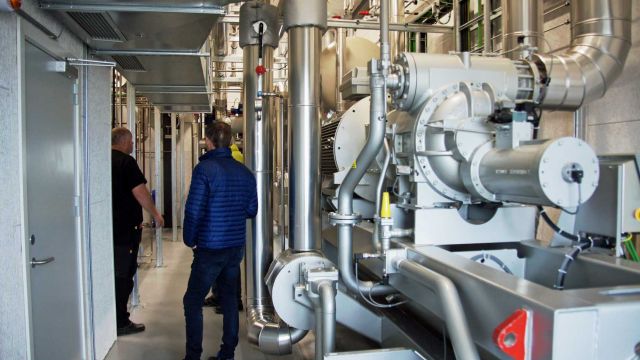

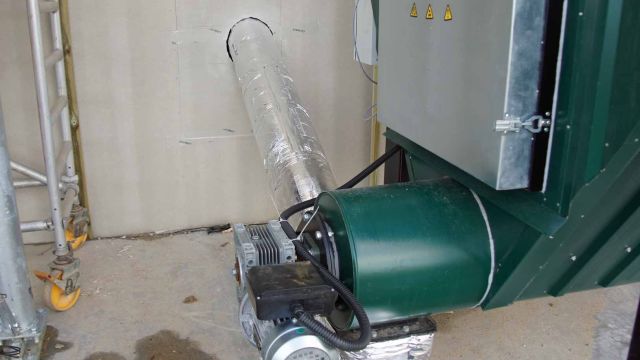

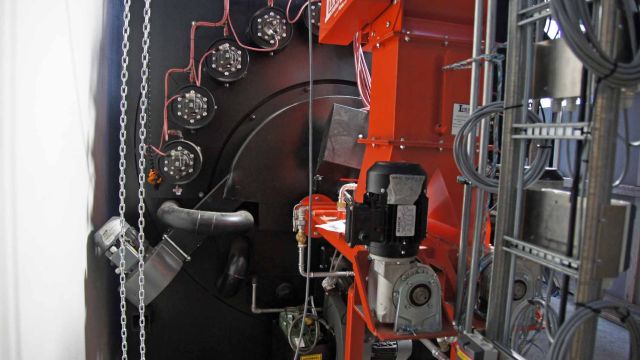

Montage af træpille-kedel 29-09-2022

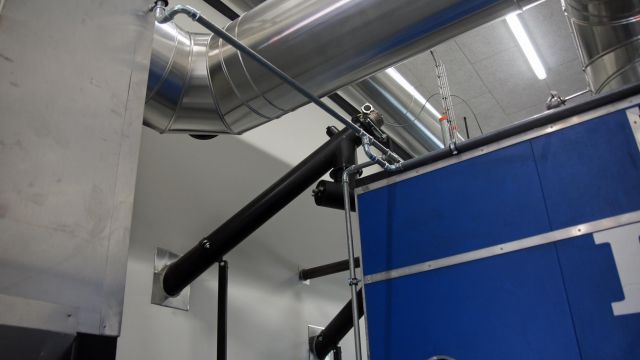

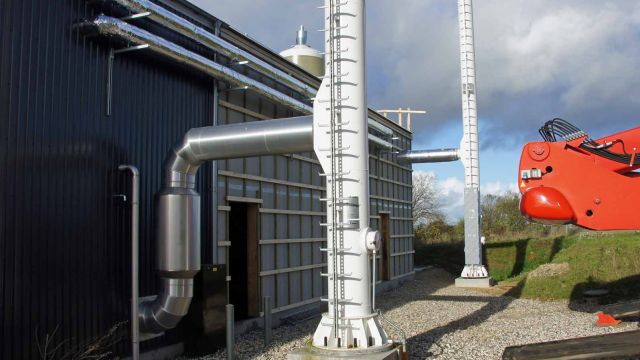

Skorstenen er forbundet til pille-kedlen.10-10-2022
Stilladset er fjernet. 14-10-2022
Så er skorstenen forbundet til pille-kedlen og der er ført varmerør ind til hovedbygningen. 14-10-2022

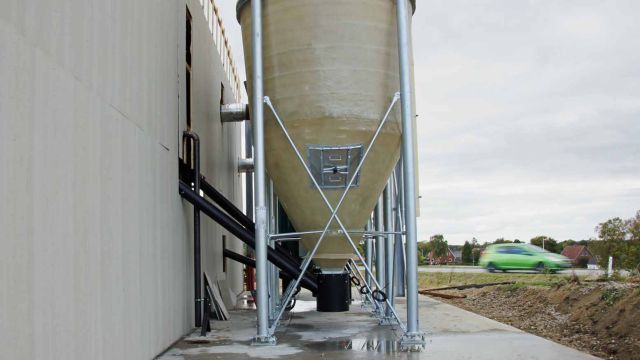

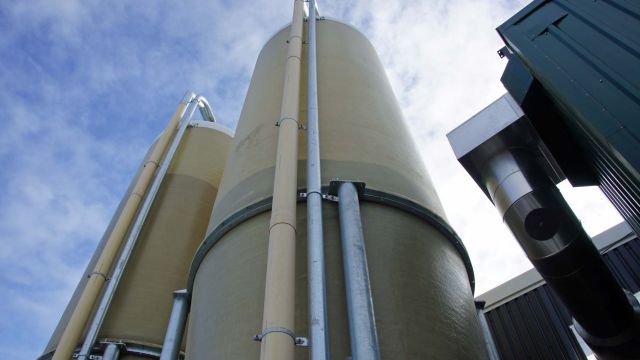

Et kik på siloerne. 14-10-2022

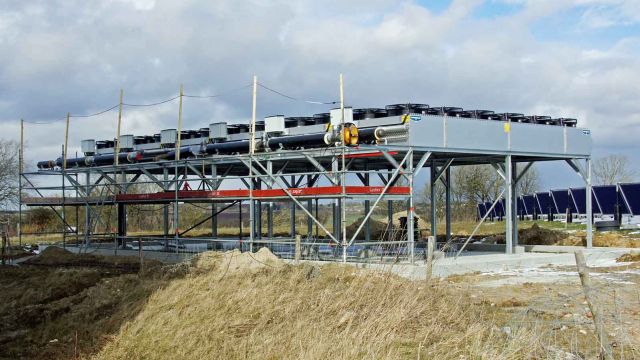

Det skrider kraftigt fremad med montagen. 14-10-2022

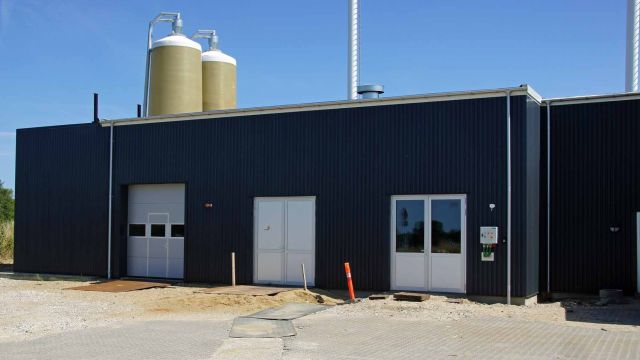

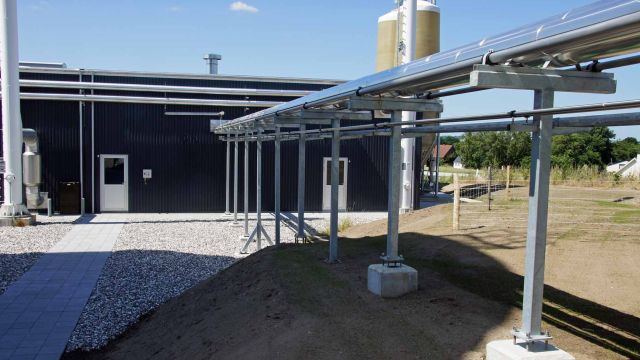

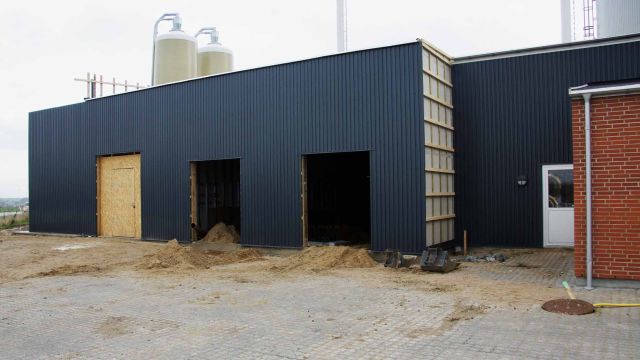

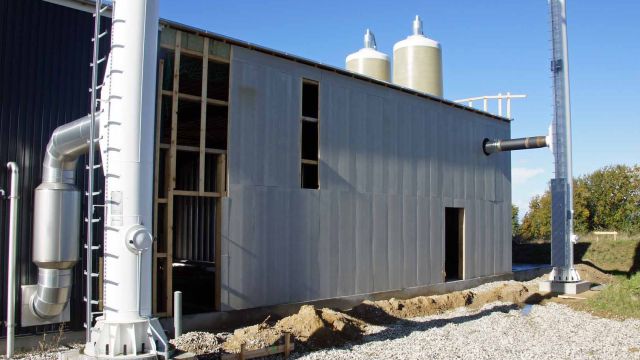

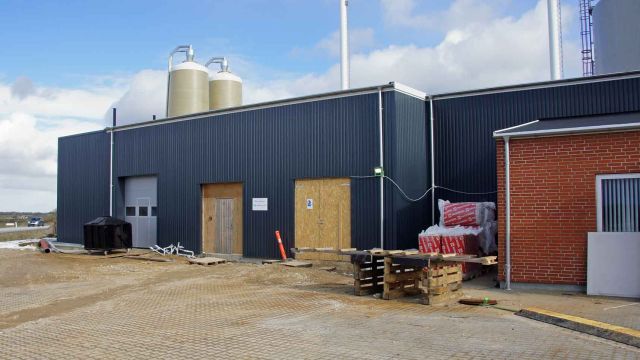

Der arbejdes videre på Yderbeklædningen. 02-11-2022
02-11-2022

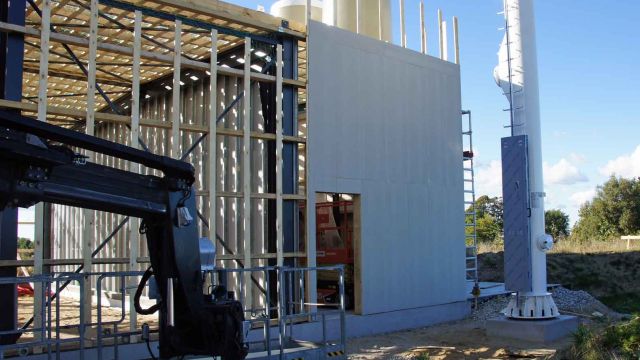

05-11-2022
05-11-2022
05-11-2022
Vi er nu i gang med yderbeklædning og gulvet til varmepumpen 25-11-2022
18-12-2022

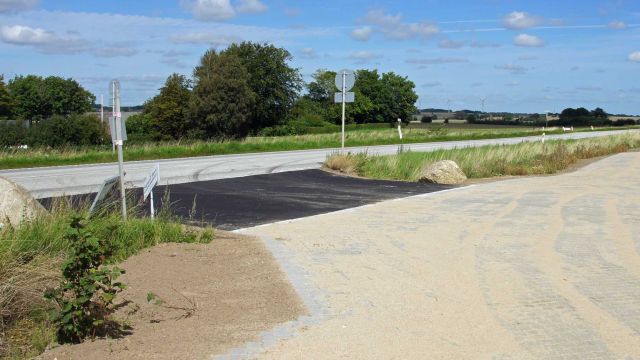

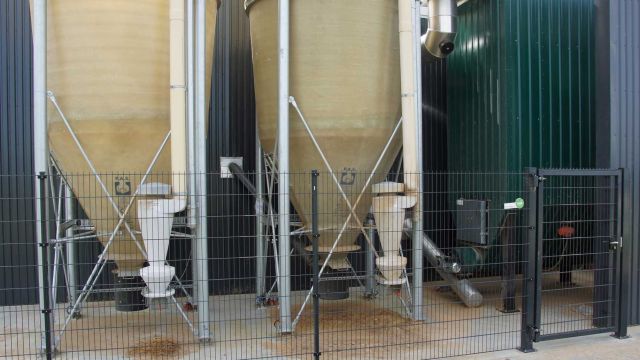

Vi er startet på at grave ud til energioptagere til varmepumpen 11-01-2023

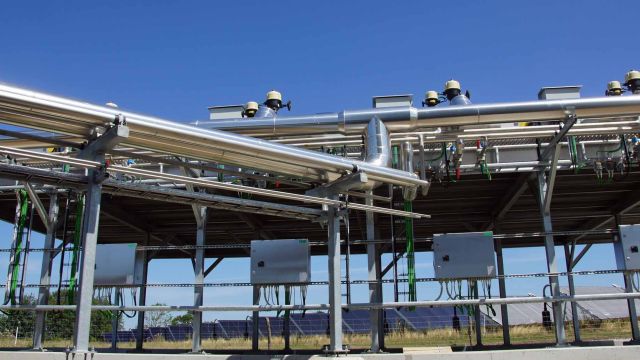

Der arbejdes inden døre med tekniske installationer til varmepumpen. 14-01-2023
