Randers Kommune har godkendt vores solvarmeprojekt på Hammelvej.
Der er i høringsperioden indkommet to indsigelser, som kommunen har taget højde for.
Dermed kan byggeriet af det 8.272 m2 store anlæg igangsættes.
Anlægget kan producere 3.100 MWh svarende til ca. det halve af værkets nuværende årlige produktion.
Anlægget er taget i brug midt juni 2020.
Her er der nogle billeder af hele byggefasen der er afsluttet.

Der etableres indkørsel. 13-11-2019

Der fjernes overfladejord. 02-12-2019

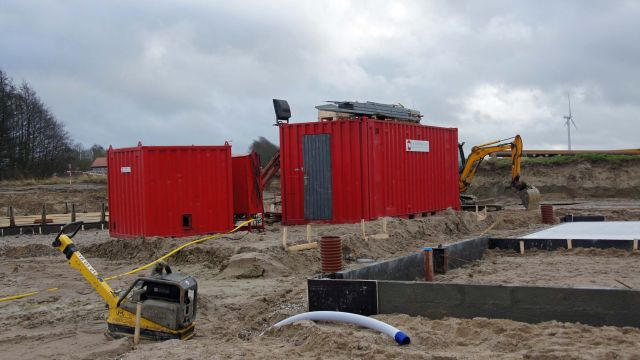

Der er også kommet en skurvogn. 02-12-2019

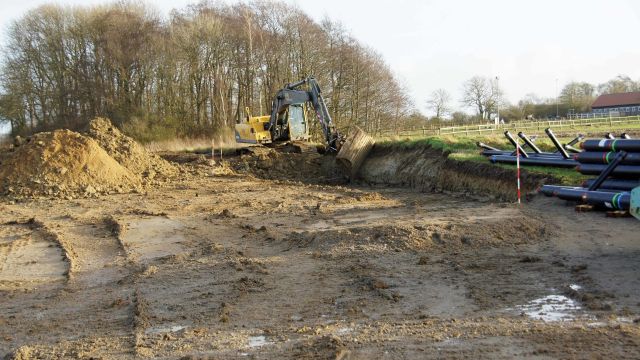

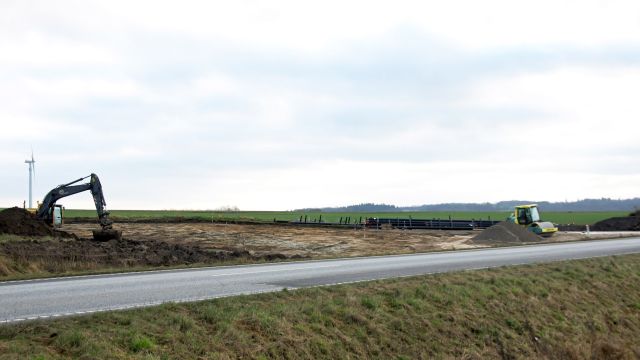

Byggefeltet klargøres. 04-12-2019

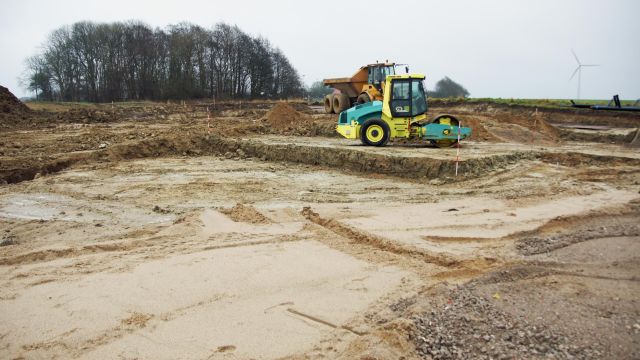

Det er lørdag den 14-12-2019

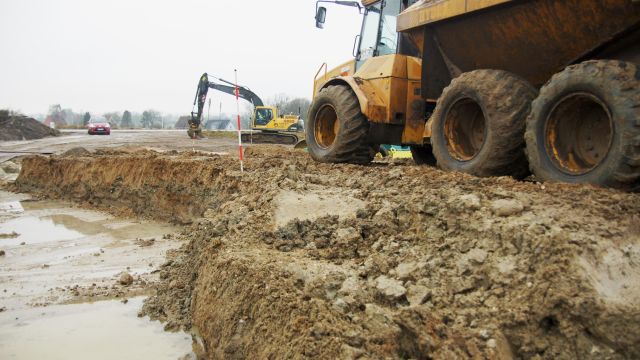

Det hele er meget vådt. 14-12-2019

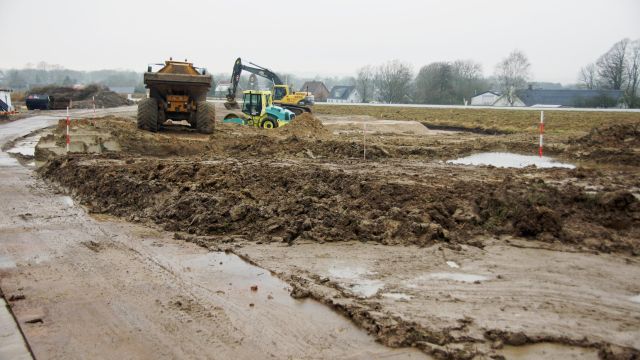

Vand og mudder. 14-12-2019

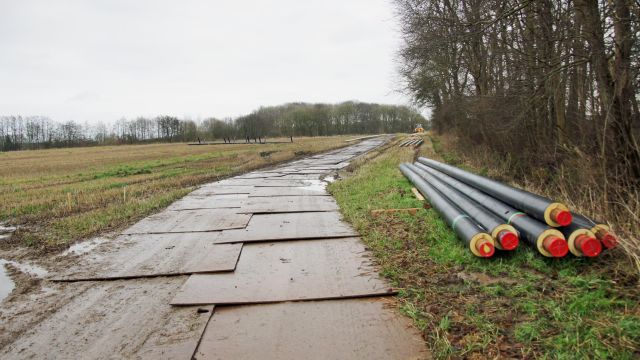

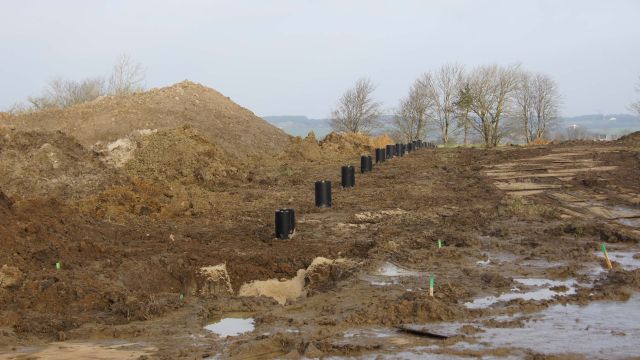

Der er køreplader så langt øjet rækker 21-12-2019

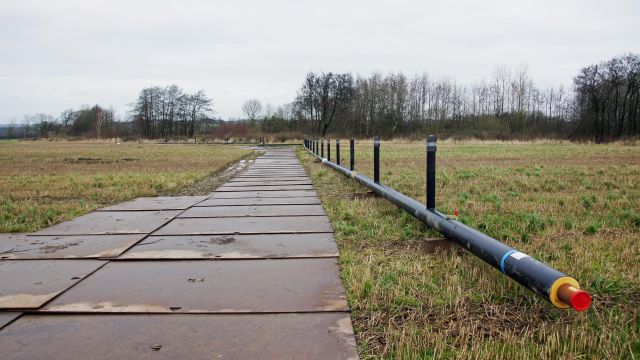

De første rør til solpanelerne 21-12-2019

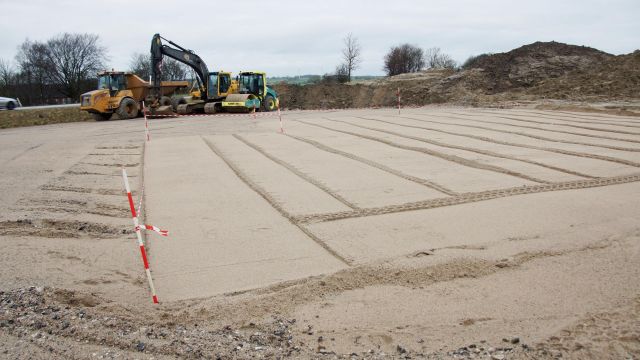

Sandpude til teknikbygning 21-12-2019

Vandværket graver på Gl. Landevej.

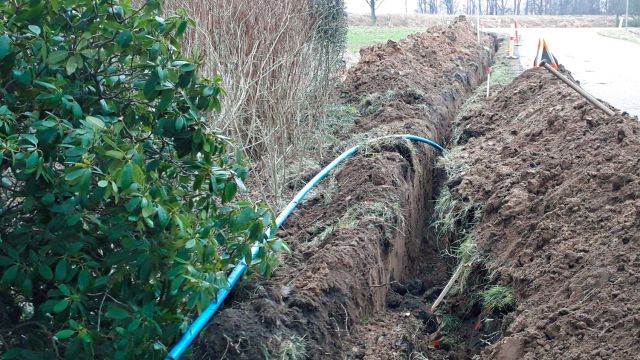

Vandværket fører vand frem til solfeltet. 02-01-2020

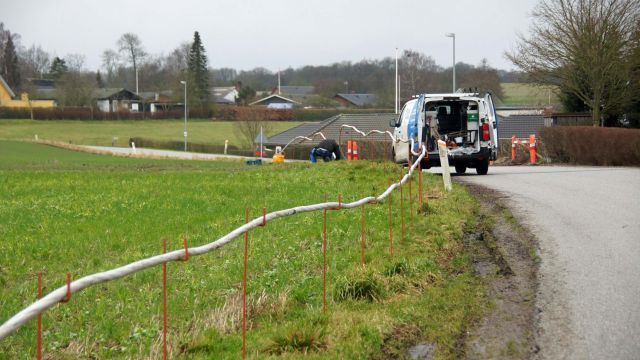

Byggestrøm til solfelt forberedes. 06-01-2020

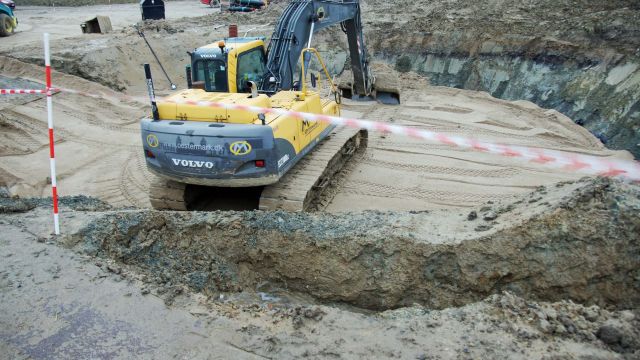

Sandpude til akkumuleringstank 11-01-2020

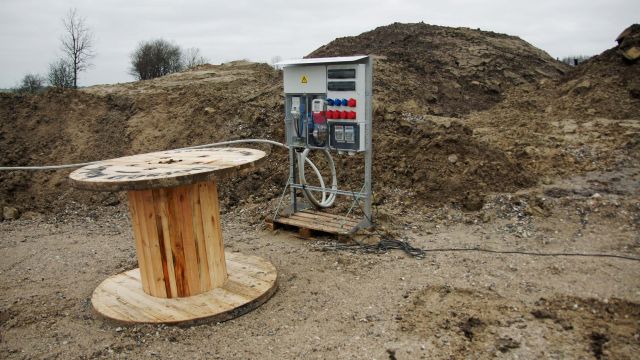

Så kom byggestrømmen 11-01-2020

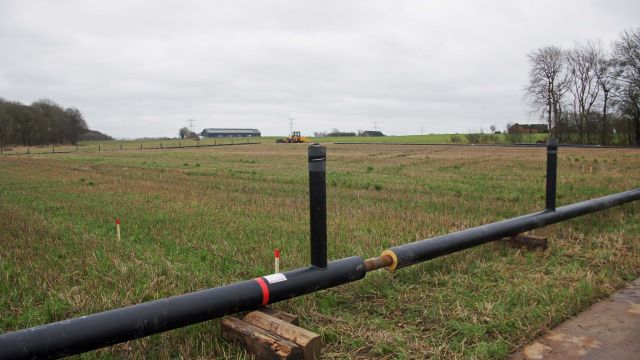

Det går fremad med rørene til solpanelerne.11-01-2020

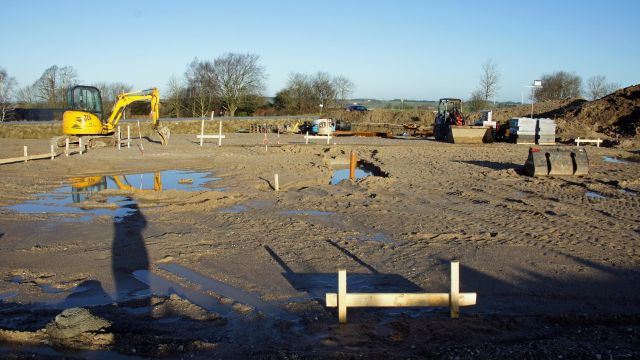

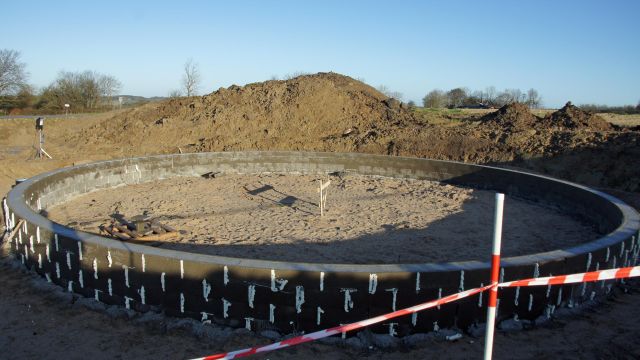

Der er sat af til teknikbygning. 19-01-2020

Fundament til akkumuleringstank. 19-01-2020

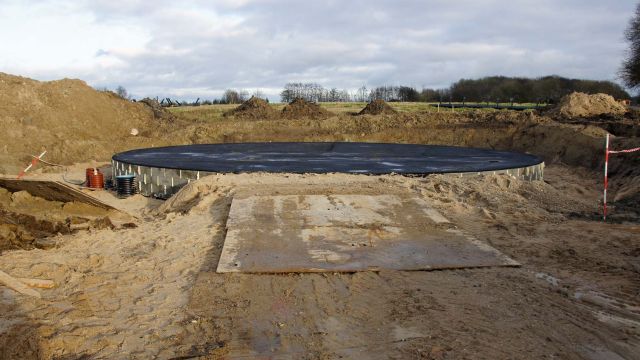

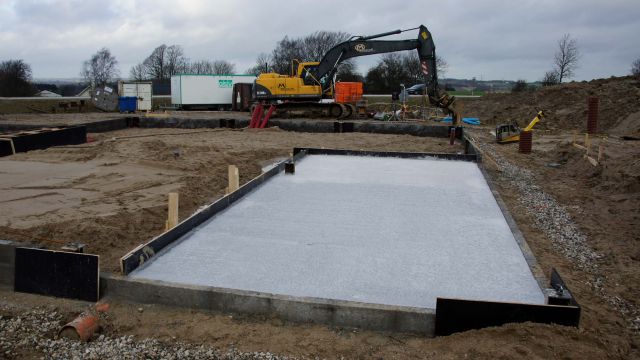

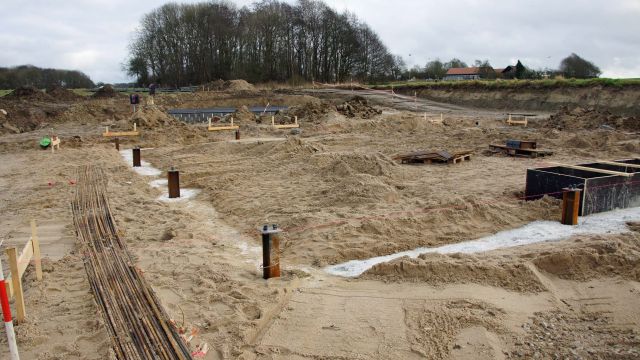

Støbning af den første del af fundamentet. 25-01-2020

Fundament til akkumuleringstank. 25-01-2020

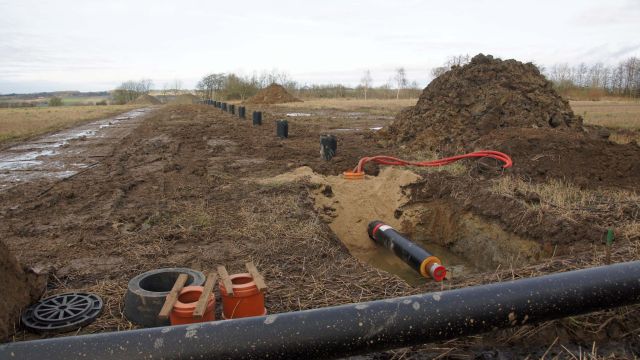

Rør til solpaneler graves ned. 25-01-2020

Fundament til akkumuleringstank færdig 01-02-2020.

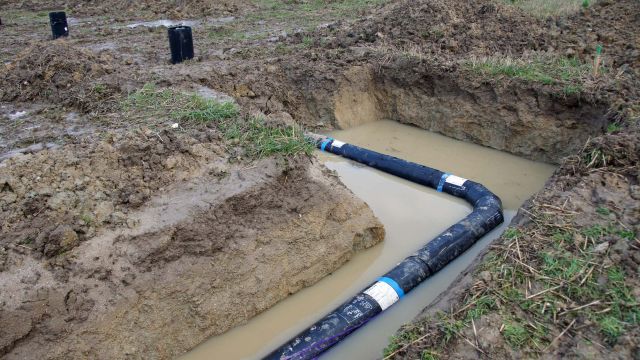

Rør til solpaneler i vand til halsen.

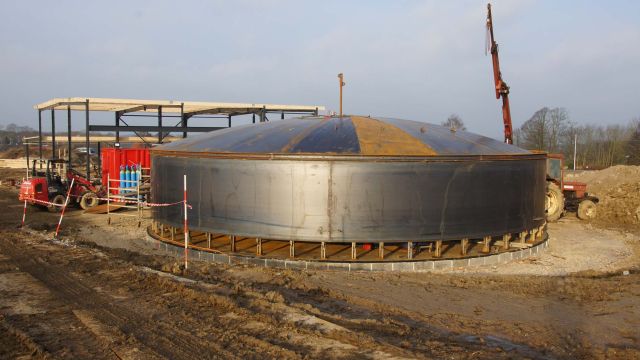

Opbygning af akkumuleringstank er begyndt 08-02-2020

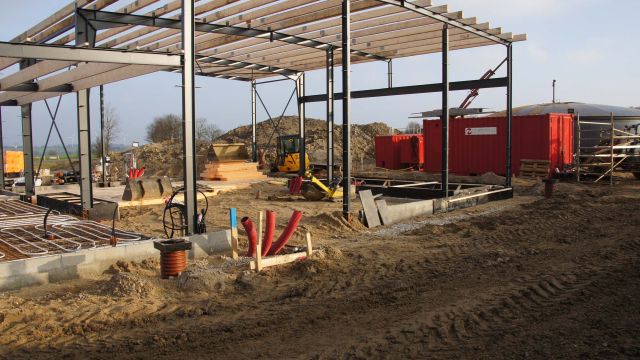

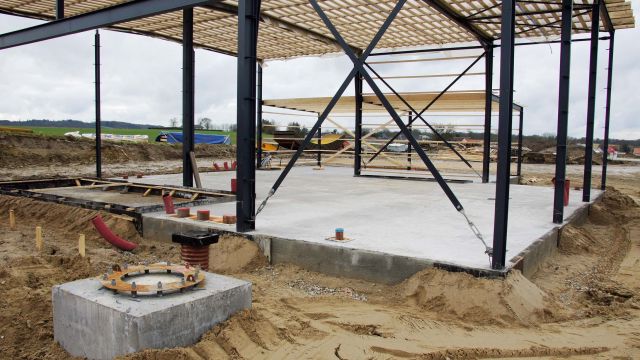

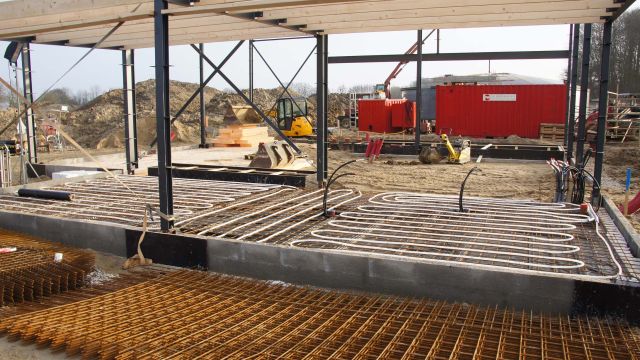

Spærfag til teknikbygningen.

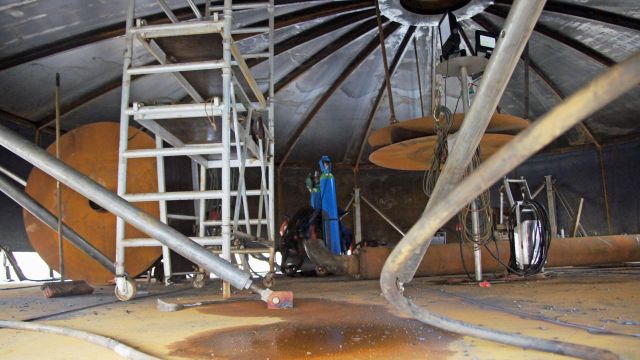

Et kig ind i tanken. 14-02-2020

Gasledning graves ned 18-02-2020

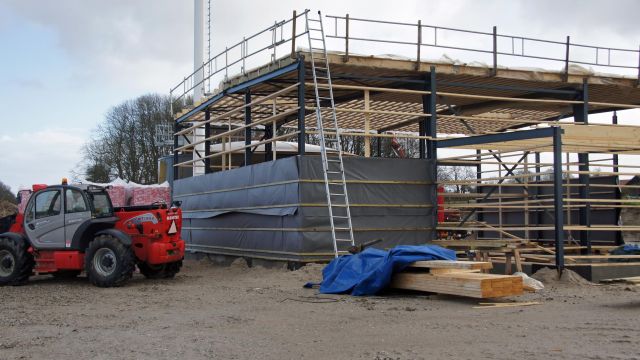

Halvdelen af taget er lagt.

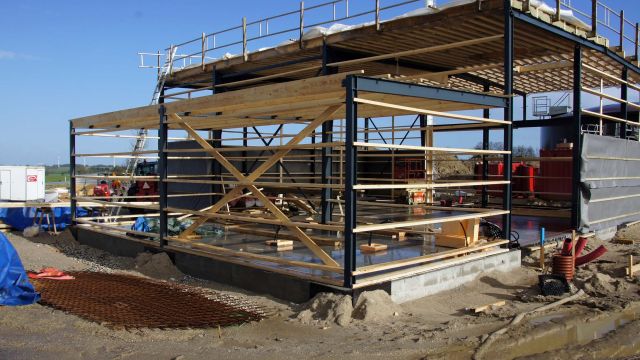

Teknikbygning, halvdelen af taget er lagt 23-02-2020

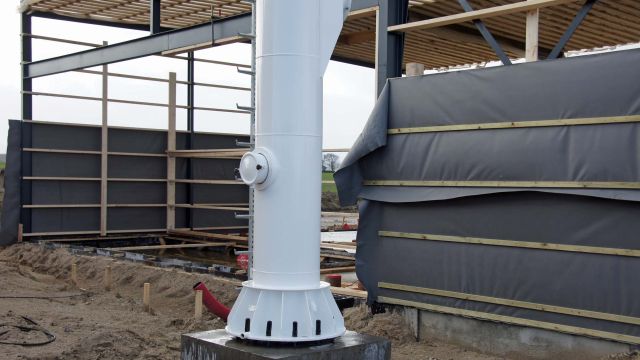

Skorstenen monteret 23-02-2020

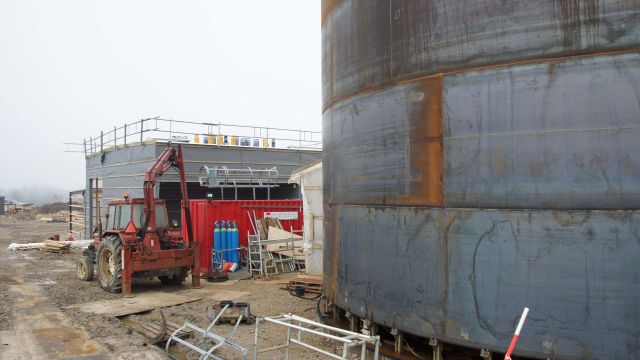

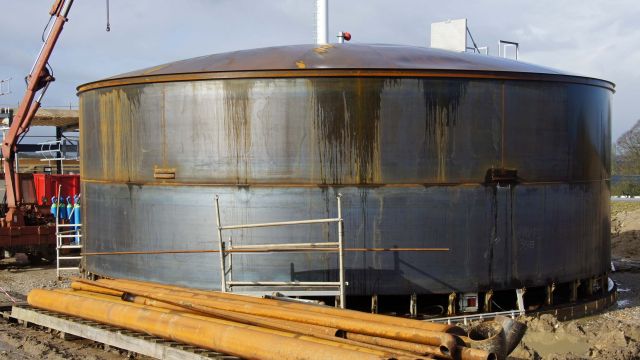

Akkumuleringstanken er vokset

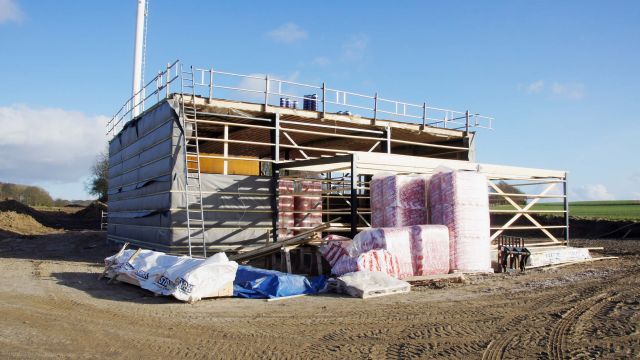

Teknikbygning klat til tagbeklædning. 28-02-2020

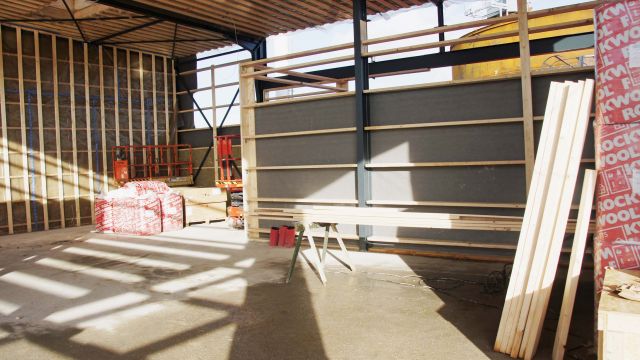

Teknikbygning set indefra 28-02-2020

Akkumuleringstanken er igen vokset.

Teknikbygning indefra 07-03-2020

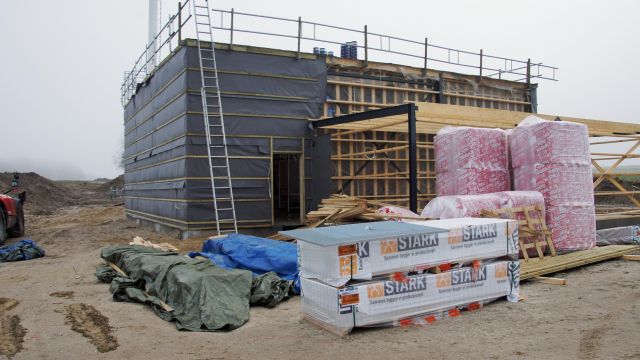

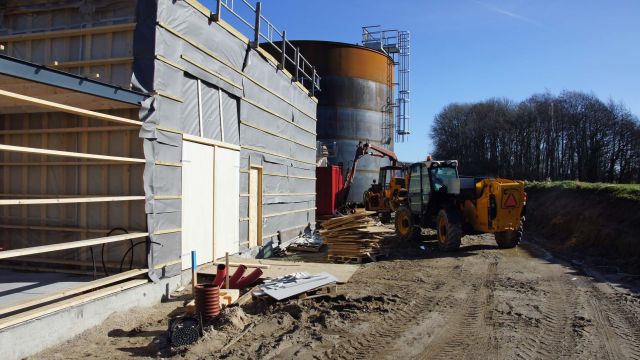

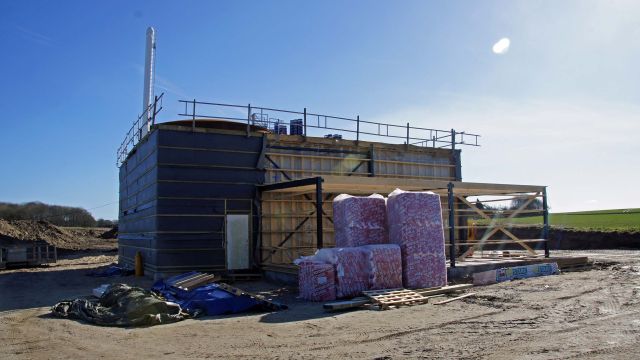

Teknikbygning lukket for uvedkommende. 14-03-2020

Der er lukket af for uvedkommende.

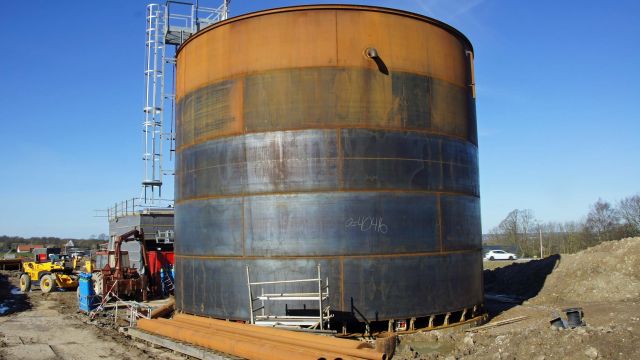

Nu mangler der kun 6 meter. 14-03-2020

Kontordelen påbegyndt. 21-03-2020

Nu mangler der kun 2 m. 21-03-2020

Et kig ud over byggepladsen med en transformator i forgrunden. 29-03-2020

Her tilsluttes solfeltet til hovedledningen. 29-03-2020

Facaden klar til udvendig beklædning 29-03-2020

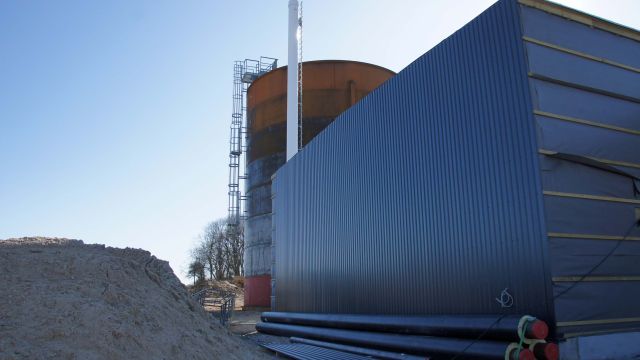

Facadebeklædning påbegyndt og akkutanken er i fuld højde. 29-03-2020

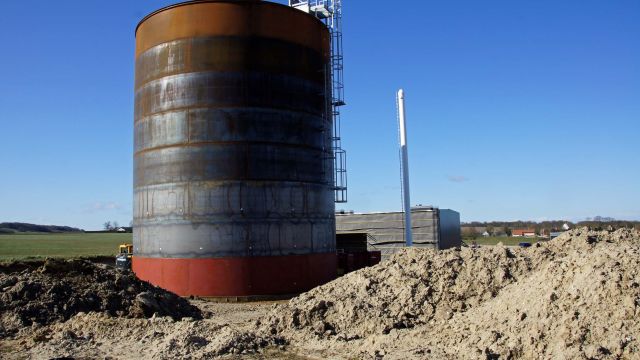

Akkumuleringstank er nu i fuld højde. 29-03-2020

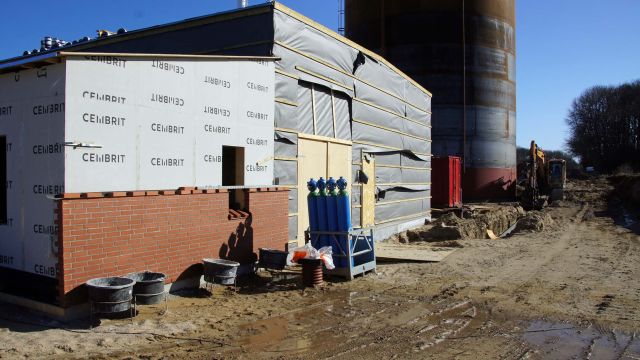

Opmuring af facade 29-03-2020

De første ben til solpaneler. 04-04-2020

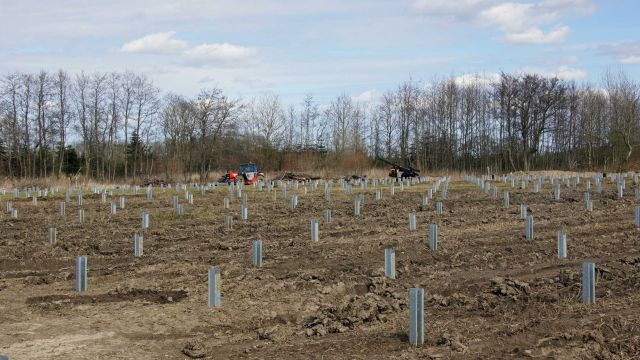

Ben til solpaneler. 04-04-2020

Beklædning af teknikbygning næsten færdig. 04-04-2020

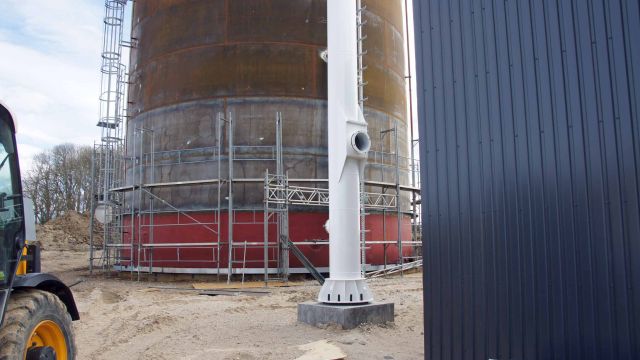

Der gøres klar til sidste svejsninger inder yderbeklædning. 04-04-2020

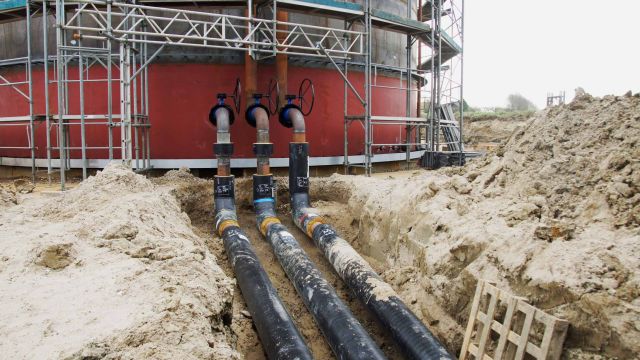

Akkumuleringstanken er blevet tilsluttet teknikbygningen. 11-04-2020

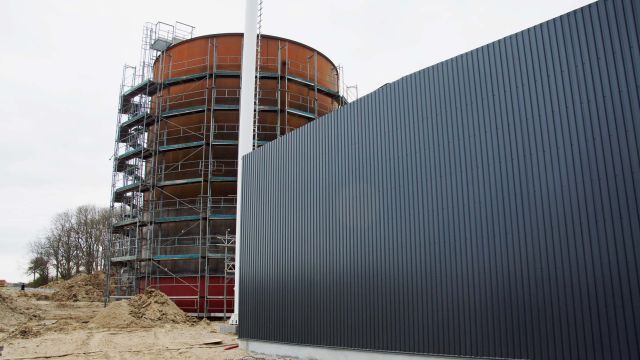

De sidste svejsninger inden yderbeklædning. 11-04-2020

Alle ben til solpaneler er i jorden. 11-04-2020

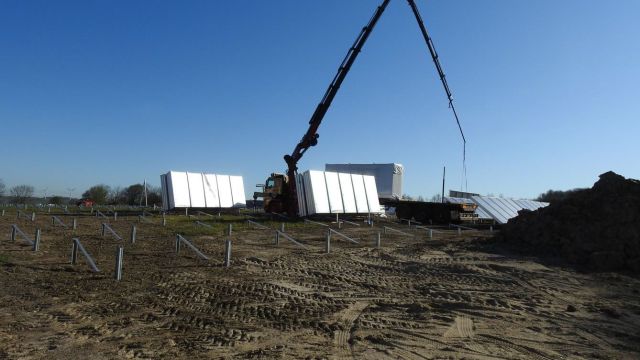

Solpanelerne kranes på plads. 18-04-2020

Så er de startet på solpanelerne. 18-04-2020

Så er de startet på solpanelerne. 18-04-2020

Transformator. 18-04-2020

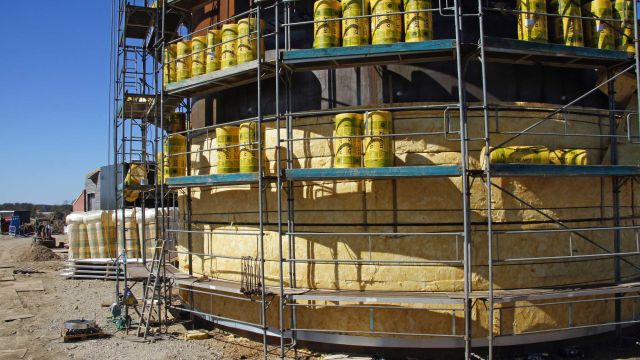

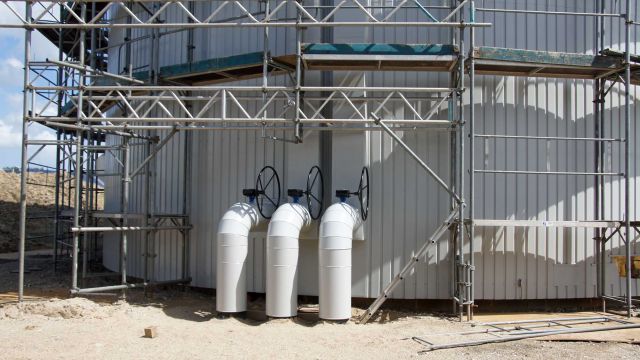

Tanken isoleres. 18-04-2020

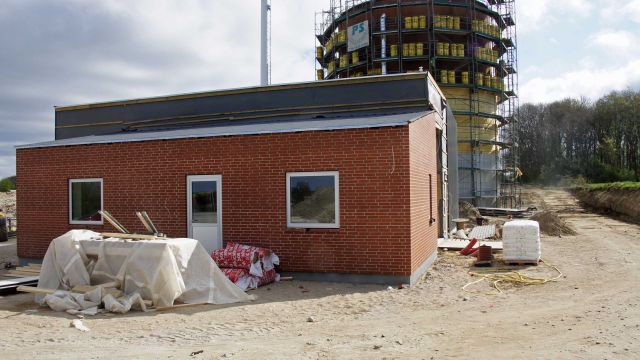

Administrations- og teknikbygning næsten færdig udvendig. 26-04-2020

Skorstenen er tilsluttet.

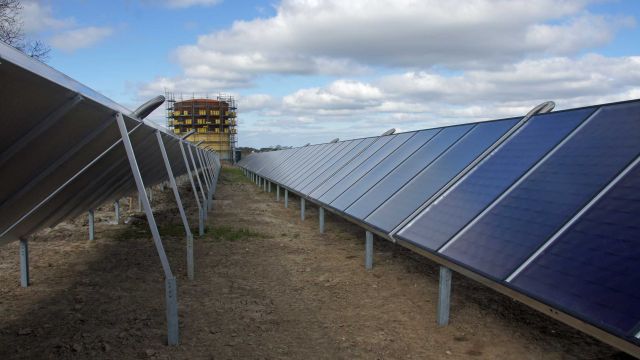

Alle solpaneler er nu sat op men ikke tilsluttet. 26-04-2020

Solpaneler overdækket. 26-04-2020

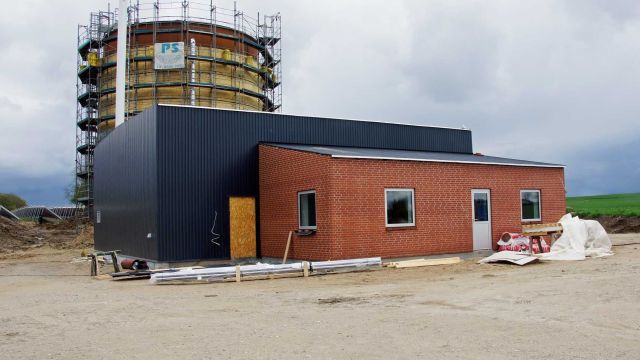

Det ser mere og mere færdigt ud. 02-05-2020

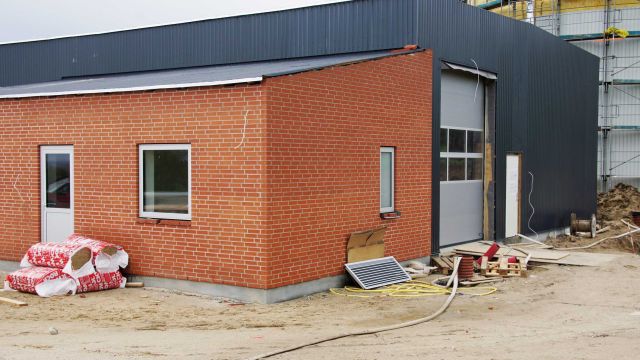

Der mangler stadigvæk lidt udvendig montage. 02-05-2020

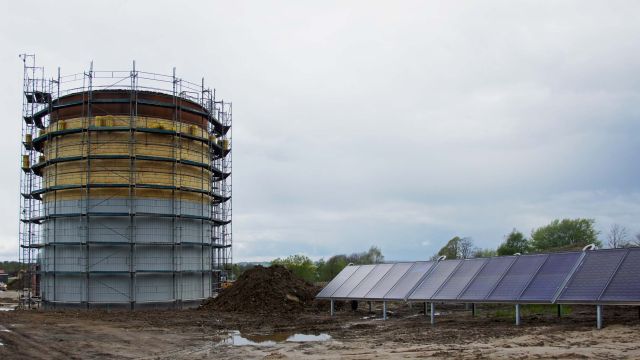

Isolering og beklædning af tanken. 02-05-2020

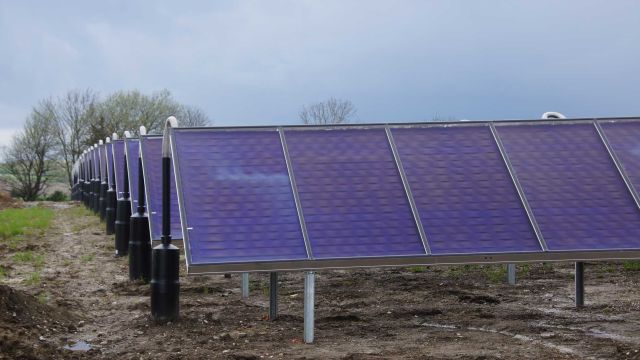

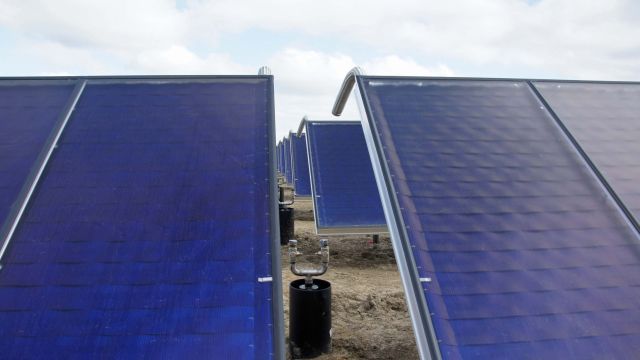

Færdigmonterede solpaneler. 02-05-2020

Færdigmonterede solpaneler. 08-05-2020

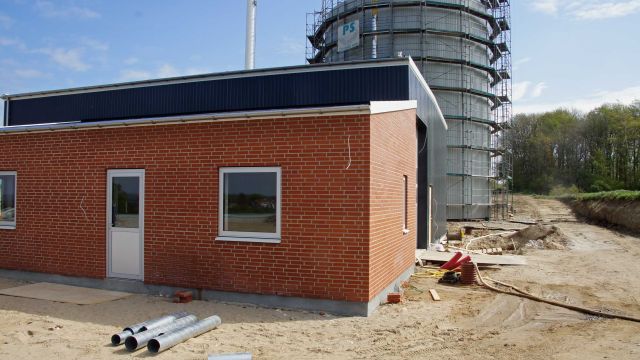

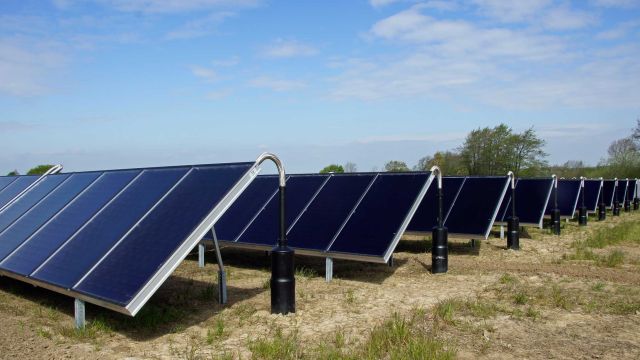

Tag og tagrender mm. færdig. 08-05-2020

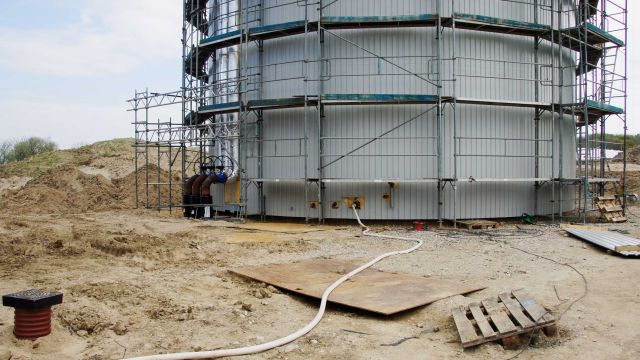

Nu fyldes der vand på. 08-05-2020

Administration og teknikbygning er næsten færdig udvendig og meget langt indvendig. 16-05-2020

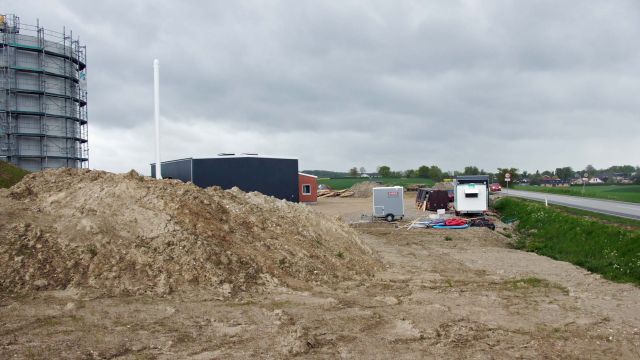

Arealet bliver snart ryddet for jorddynger. 16-05-2020

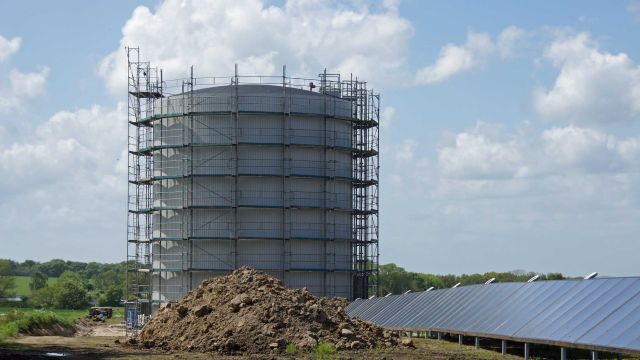

Akkumuleringstank færdigisoleret. 23-05-2020

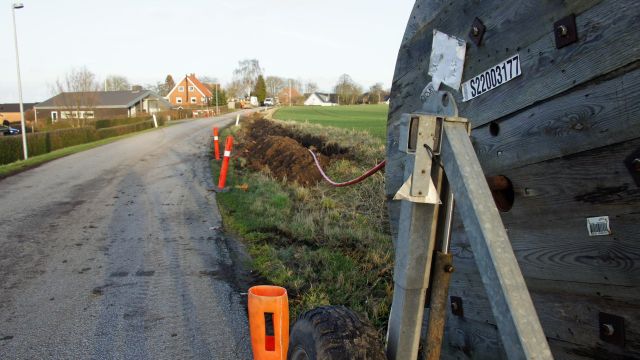

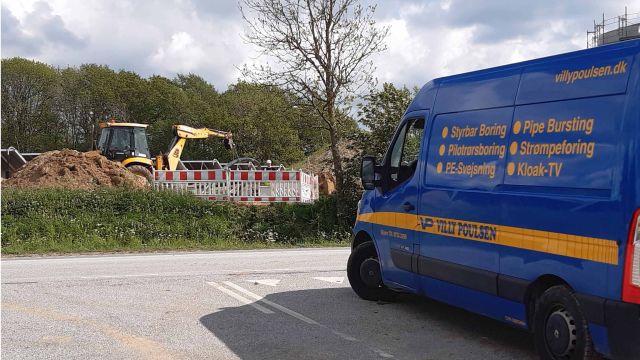

Kloakledning trækkes under Hammelvej til Gl. Landevej fra en dybde på 4,5m. 26-05-2020

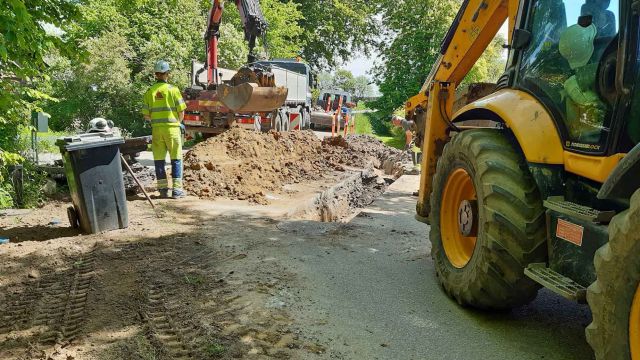

Kloakledning dækkes til på Gl. Landevej som var spærret i flere timer. 28-05-2020

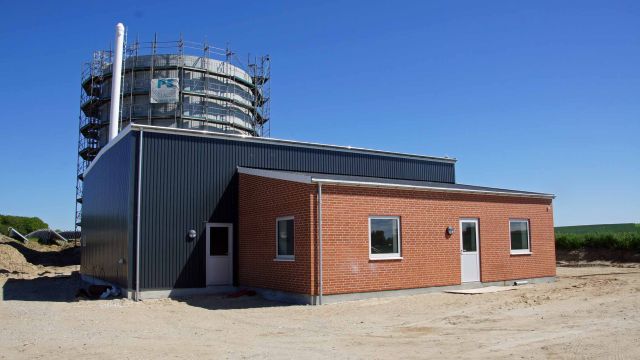

Så er bygningen færdig udvendig. 30-05-2020

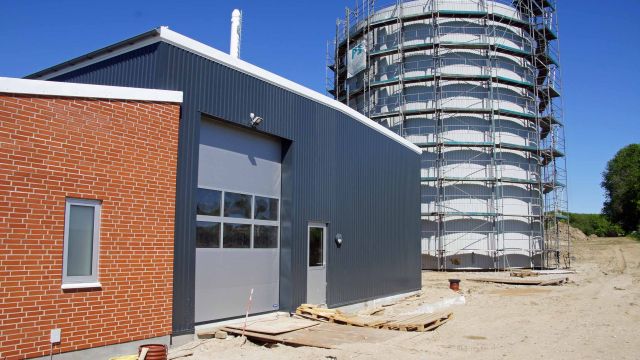

Vandpåfyldning afsluttet. 26-05-2020

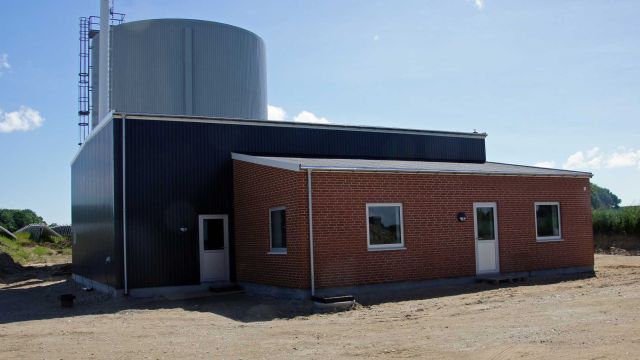

Nu mangler snart kun belægningen. 14-06-2020

Glykoltanken er fyldt op. 14-06-2020

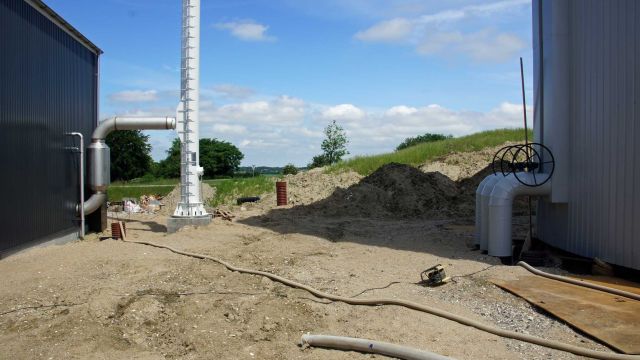

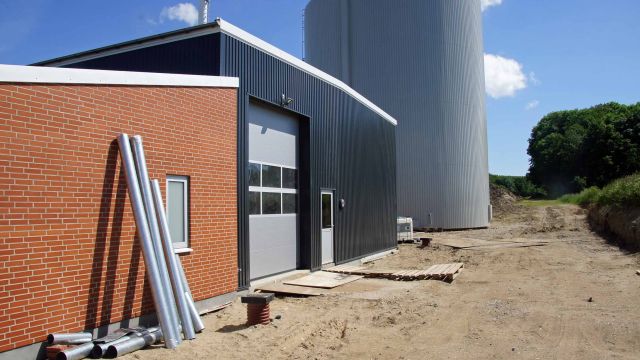

Anlægget er under afprøvning. 14-06-2020

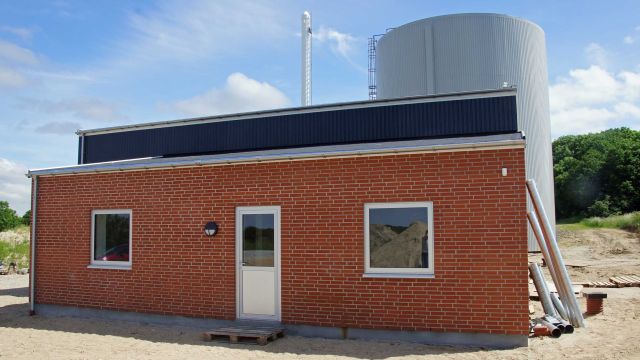

Der bliver produceret varme på anlægget. 21-06-2020

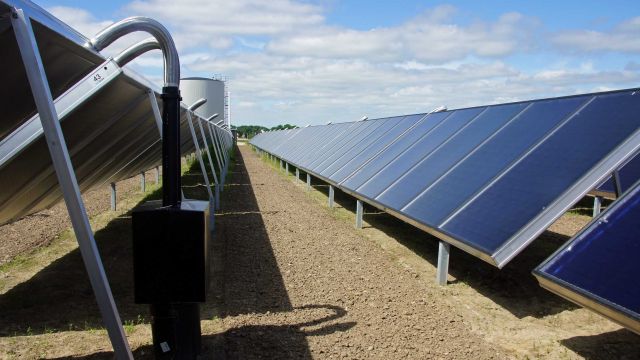

Solpanelerne er færdigmonteret og aktive. 21-06-2020

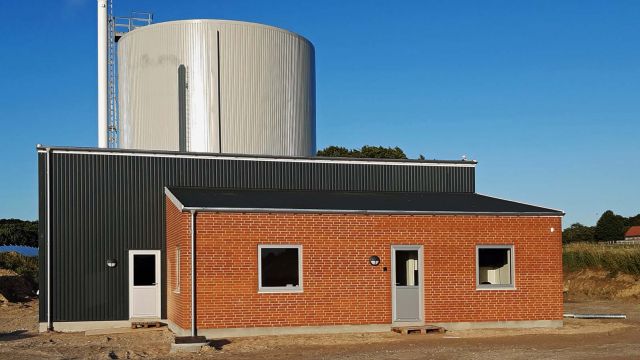

Anlægget er i drift. 05-07-2020

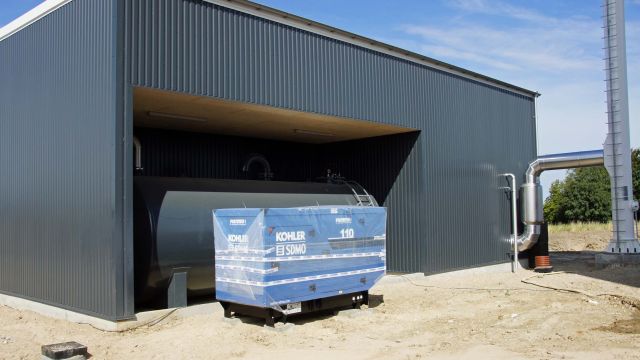

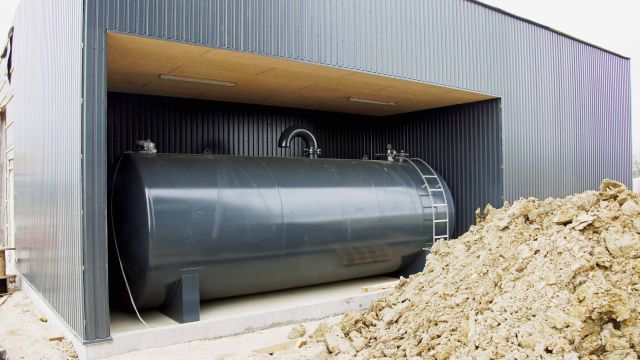

Så er der kommet en nødstrømsgenerator. 8-8-2020

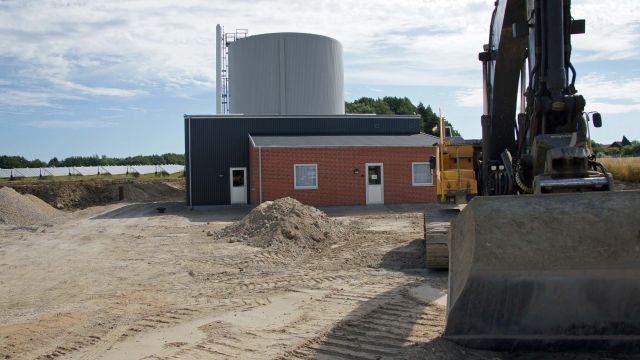

Sommerferien er slut og vi begynder på ude-arealerne. 8-8-2020

Så er de største jorddynger væk. 8-8-2020

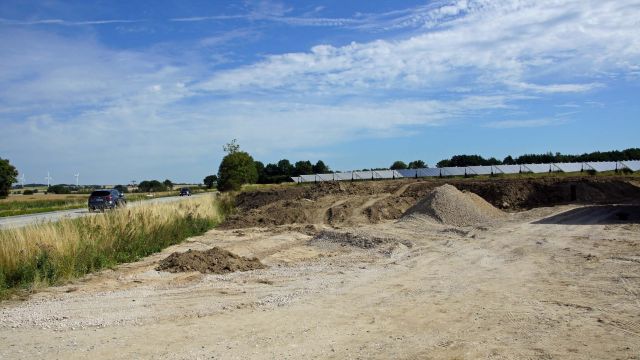

Vi er gået i gang med udendørsarealerne. 8-8-2020

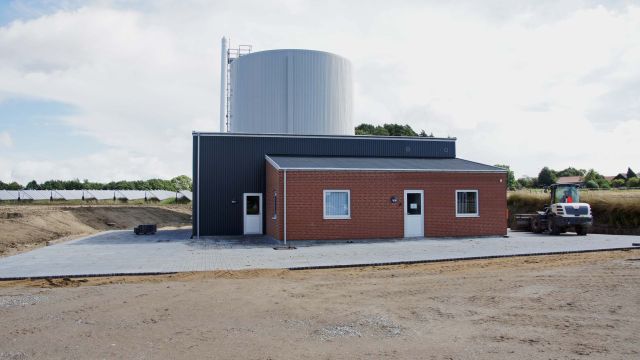

Der lægges Sf-sten. 23-08-2020

Der lægges Sf-sten. 23-08-2020

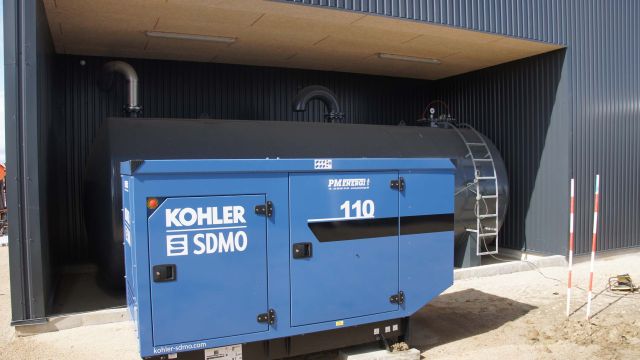

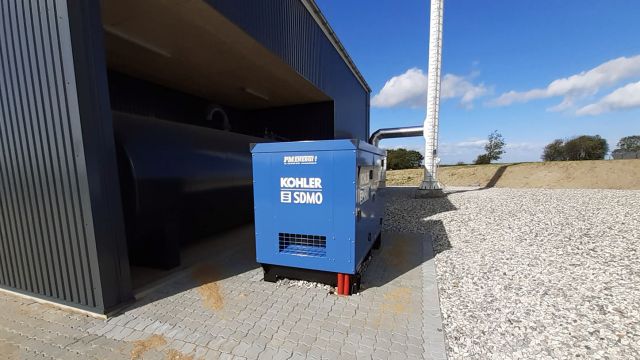

Nødstrømsgenerator klar til brug. 23-08-2020

Nu er arbejdet med udearealerne ved at være afsluttet. 19-09-2020

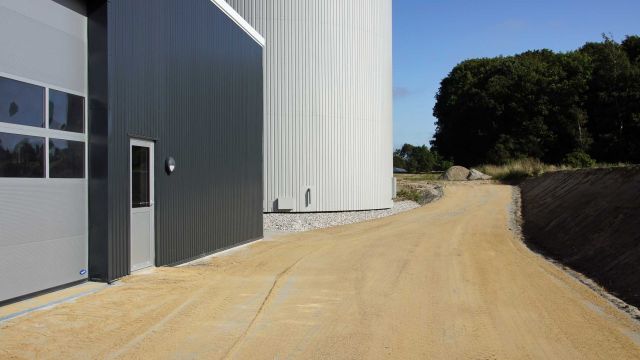

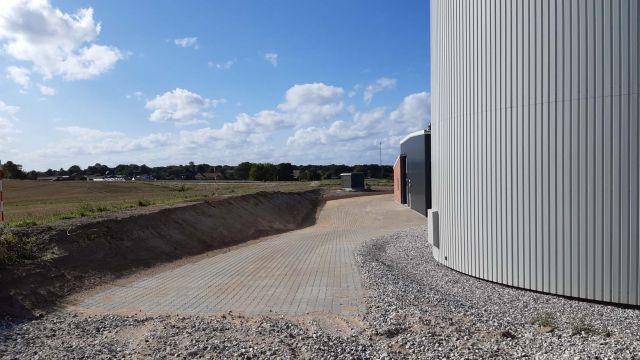

Opkørslen til solfeltet. 19-09-2020

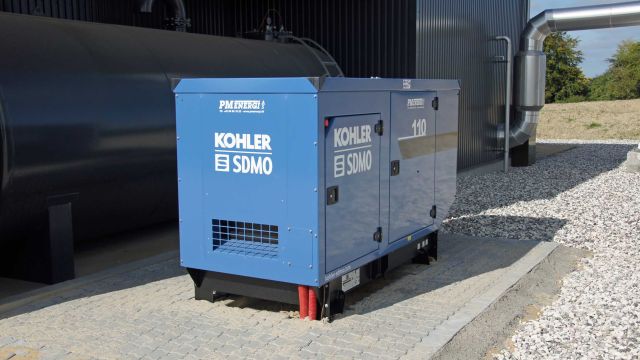

Nødstrømsgenerator. 19-09-2020

Nu mangler der kun at blive fejet. 24-09-2020

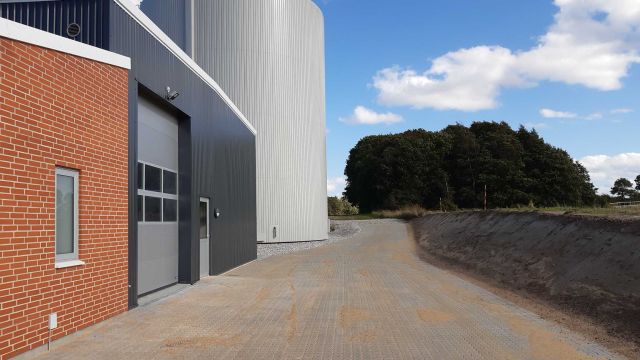

Opkørsel til solpanelerne. 24-09-2020
